在为哈巴罗夫斯克边疆区正在建设采矿选矿联合工厂(以下简称采选厂)提供电力的方面,ENGEN公司定期与马尔梅日斯科耶铜矿床项目运营商阿穆尔矿物有限公司(Amur Minerals LLC)合作。上述工作的成功实施为推进项目发展迈出了重要的一步,该项目将成为整个远东地区及整个行业的重大事件,将加强国内有色冶金工业的地位,将有助于吸引资本进入该地区,并确保基础设施建设和经济各领域的发展。

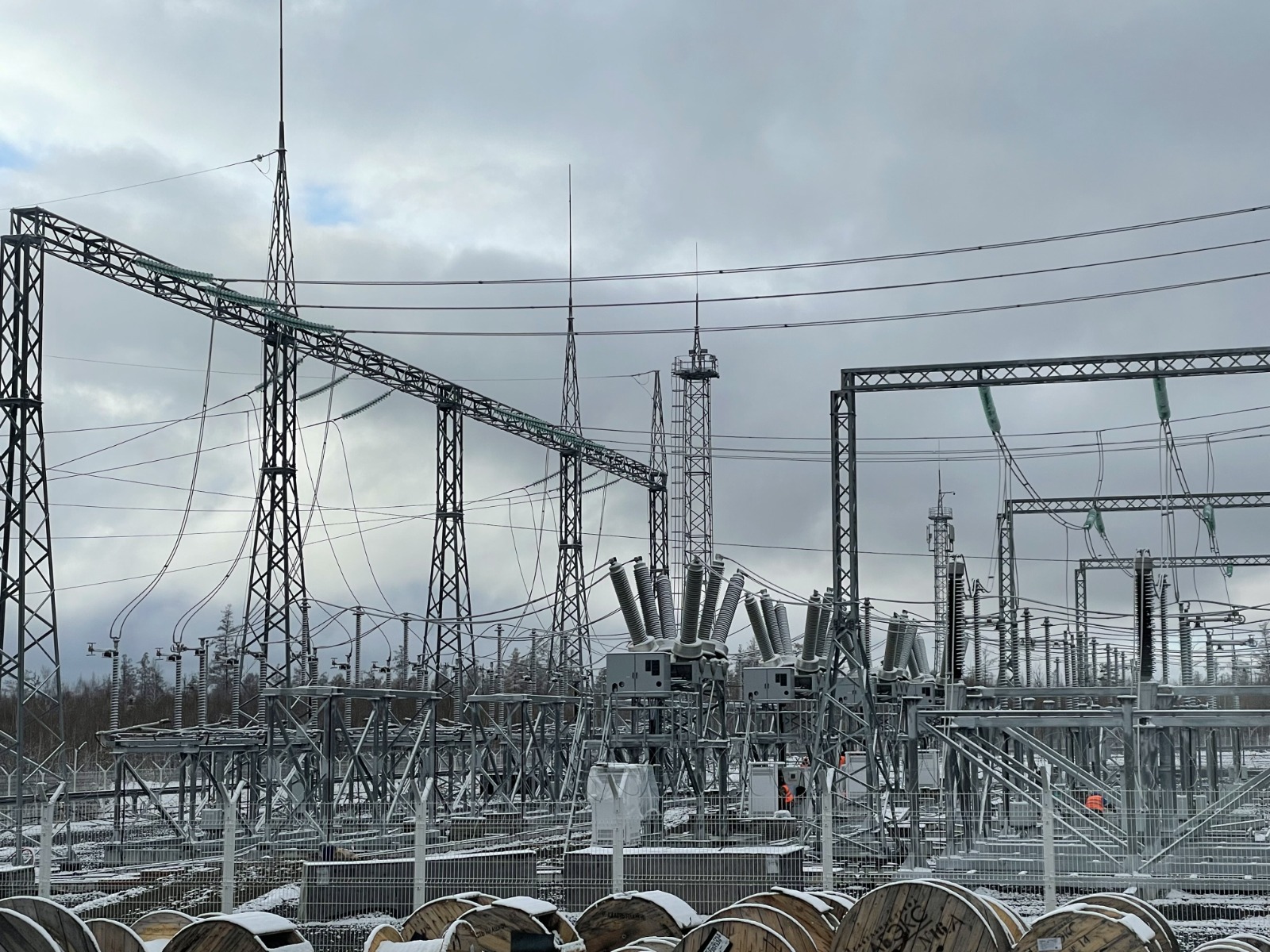

Amur Minerals和ENGEN之间的合作合同规定为采选厂提供电力母线的供应、安装和调试。目前,电力供应至塔约日内变电站500千伏(该变电站配备铸制的母线,电压为1600至5000安),通过电线到达高压设备,然后沿着两条架空线路,跨越阿穆尔河,到达马尔梅日变电站220千伏。
ENGEN公司的政策是与生产领域的最佳企业合作。据此,我们选择了行业经验最丰富、历史最悠久的国内公司作为制造商,即RTK-ELECTRO-M有限责任公司。这种方法并不妨碍该项目成本维持在市场水平。在招标过程中,ENGEN公司的报价在价格、执行时间方面是最低的。
ENGEN公司的政策是与生产领域的最佳企业合作。据此,我们选择了行业经验最丰富、历史最悠久的国内公司作为制造商,即RTK-ELECTRO-M有限责任公司。这种方法并不妨碍该项目成本维持在市场水平。在招标过程中,ENGEN公司的报价在价格、执行时间方面是最低的。

值得注意的是,这项工作条件比较艰苦。这是由于秋冬季节的来临以及哈巴罗夫斯克边疆区的气候特征。安装铸造母线的技术需要使用特殊化合物作为绝缘材料。ENGEN公司采用了特殊的方法:建造带有加热器的特殊帐篷,以保持浇注化合物、干燥及冷却材料所需的温度。
工程的进展和对安装技术的严格遵守接受了制造厂总工程师的认可。
所有工作是比合同期限提前两个月完成的。该项目的保修义务为:设备自调试之日起60个月,工程完成之日起24个月。如今,所有过程阶段均已完成,塔约日内变电站500千伏的启动已获得统一能源系统联邦电网公司员工的批准,变电站已通电。

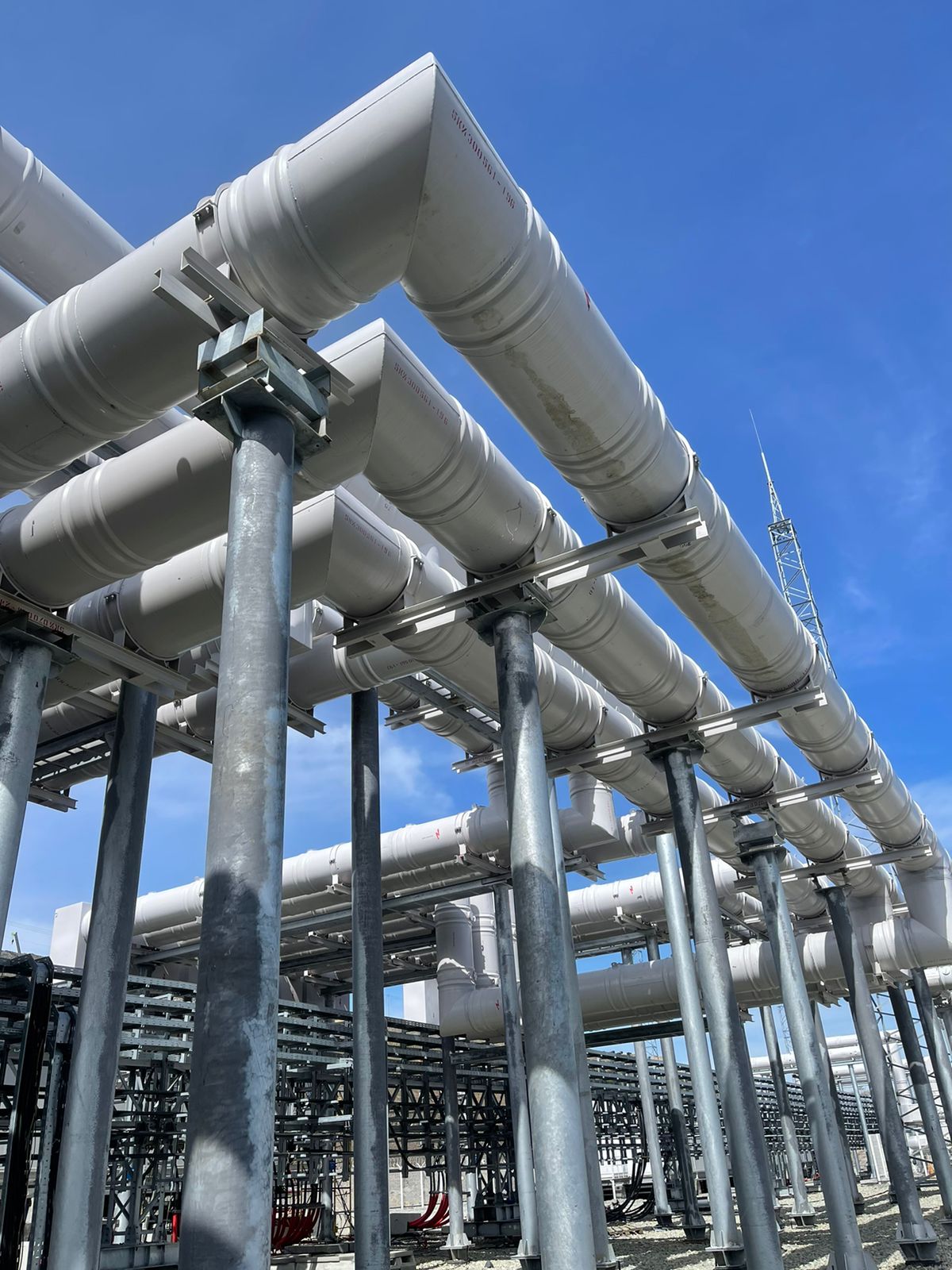

对于马尔梅日变电站220千伏的项目,ENGEN公司提出了替代技术方案:基于铝制外壳空气绝缘母线的4000至8000安变电站的供电方案。该方案使客户节省了大量资金,并在任何温度和几乎任何天气条件下,从开展安装工作可能性的观点上看来,是最合适的。此外,这种设备的可维护性成为其优势。
铝制外壳空气绝缘母线制造商MosElektroShchit股份公司是ENGEN公司可靠的合作伙伴,与该公司共同我们为车里雅宾斯克地州的采选厂提供持续的能源供应。这家历史悠久的企业,曾经开发母线槽系统,并早在苏联时期就开始投入工业运营。
在这种情况下,有关工程实施的合同义务已提前履行。实际上,合同规定的5.5个月缩短为4.5个月。
目前,塔约日内变电站500千伏和马尔梅日变电站220千伏投入运行后,ENGEN公司正在对谷地变电站35/10千伏、北方尾矿库35/10千伏和中心变电站35/10千伏进行最后的调试阶段。此外,2024年夏天,采选厂燃气发电机组发电站的建设已经开始,该设施将打破发电量纪录。
工程的进展和对安装技术的严格遵守接受了制造厂总工程师的认可。
所有工作是比合同期限提前两个月完成的。该项目的保修义务为:设备自调试之日起60个月,工程完成之日起24个月。如今,所有过程阶段均已完成,塔约日内变电站500千伏的启动已获得统一能源系统联邦电网公司员工的批准,变电站已通电。
对于马尔梅日变电站220千伏的项目,ENGEN公司提出了替代技术方案:基于铝制外壳空气绝缘母线的4000至8000安变电站的供电方案。该方案使客户节省了大量资金,并在任何温度和几乎任何天气条件下,从开展安装工作可能性的观点上看来,是最合适的。此外,这种设备的可维护性成为其优势。
铝制外壳空气绝缘母线制造商MosElektroShchit股份公司是ENGEN公司可靠的合作伙伴,与该公司共同我们为车里雅宾斯克地州的采选厂提供持续的能源供应。这家历史悠久的企业,曾经开发母线槽系统,并早在苏联时期就开始投入工业运营。
在这种情况下,有关工程实施的合同义务已提前履行。实际上,合同规定的5.5个月缩短为4.5个月。
目前,塔约日内变电站500千伏和马尔梅日变电站220千伏投入运行后,ENGEN公司正在对谷地变电站35/10千伏、北方尾矿库35/10千伏和中心变电站35/10千伏进行最后的调试阶段。此外,2024年夏天,采选厂燃气发电机组发电站的建设已经开始,该设施将打破发电量纪录。
